大滝トンネル現場からのお知らせ

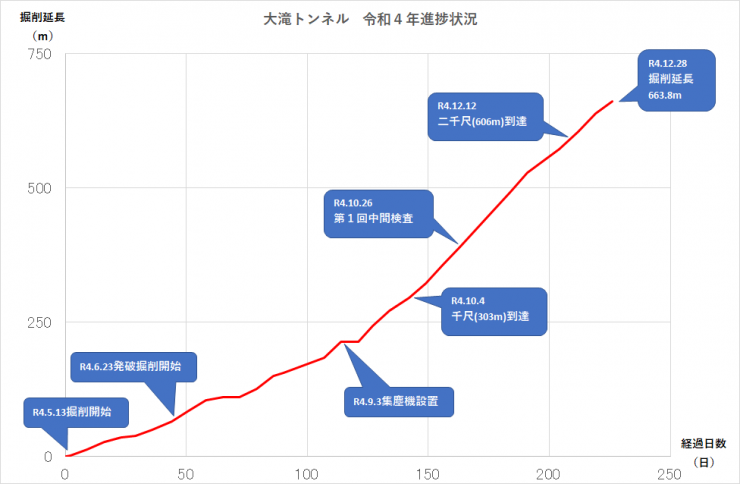

大滝トンネル令和4年の進捗状況

令和4年の大滝トンネルの主な出来事

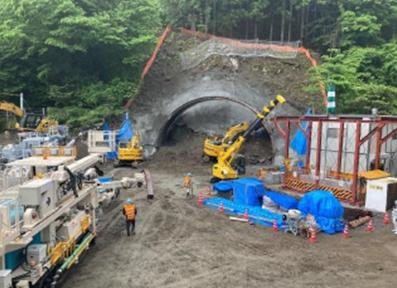

R4.5.13

令和4年5月13日

掘削・支保工開始

R4.5.21

令和4年5月21日

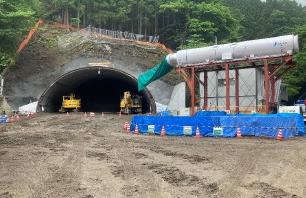

送風機設置

R4.5.30

令和4年5月30日

安全祈願祭

R4.6.10

令和4年6月10日

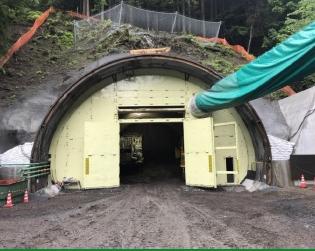

防音扉設置

令和4年6月23日から発破掘削開始

R4.8.28

令和4年8月28日

地元荒川猪鼻地区の見学会

この日以降令和4年度中に約1,000人の見学者が訪れています。

R4.9.3

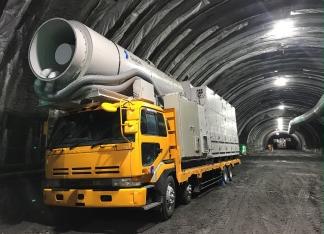

令和4年9月3日

集塵機設置

R4.12.8

令和4年12月8日

イルミネーション設置

トンネル湧水で発電した電気を使って点灯しています。

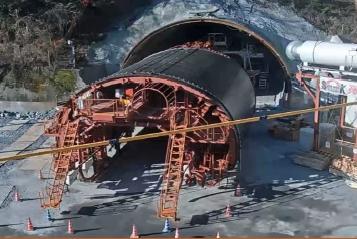

R4.12.28

令和4年12月28日から令和5年1月5日

全断面スチールフォーム(移動式型枠)組立

大滝トンネル工事通信

大滝トンネルJVが発行している地元へのお知らせです。2か月に1回程度発行する予定です。

第8号(令和5年5月)(PDF:1,009KB)

第7号(令和5年3月)(PDF:1,341KB)

第6号(令和5年1月)(PDF:853KB)

第5号(令和4年11月)(PDF:1,388KB)

第4号(令和4年9月)(PDF:1,136KB)

第3号(令和4年7月)(PDF:1,175KB)

第2号(令和4年5月)(PDF:1,274KB)

第1号(令和4年4月)(PDF:596KB)

大滝トンネル本体工事の着工に伴う『仮設道路への迂回』の協力について

位置図

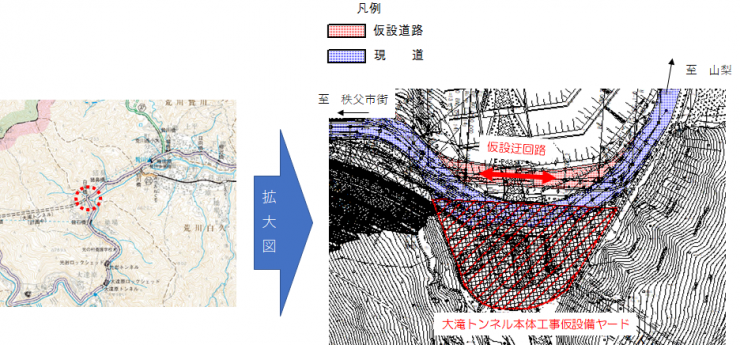

仮橋迂回路

令和4年1月31日(月曜日)より仮設迂回路へ交通切り回しを行いました。

冬季は凍結の恐れがありますので、通行の際は御注意ください。

大滝トンネルの現場から

令和5年3月27日

大滝トンネル ~1,000m記念~

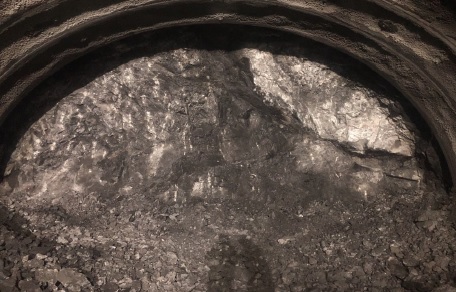

約2kmの大滝トンネルですが、3月22日水曜日12時51分8秒に半分である1kmの掘削に到達しました。

5月から掘削スタートして、約10カ月で1kmを掘削と良いペースで進んでおります。

残りの1kmも事故なく、安全第一で掘削していくように、発注者、受注者で協力していきたいと思っております。

5月にやった安全祈願祭が懐かしく感じます。

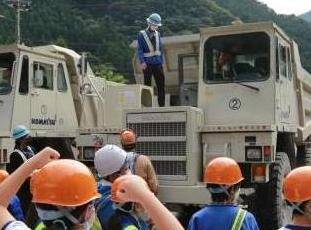

1000m切羽 安全祈願祭
1000m地点の切羽 安全祈願祭(R4.5.30実施)
令和5年2月28日

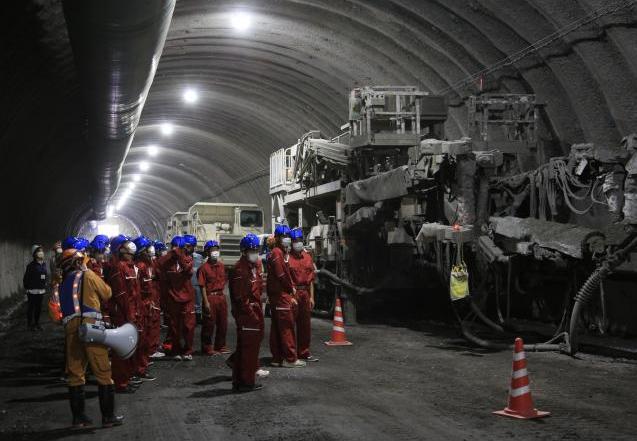

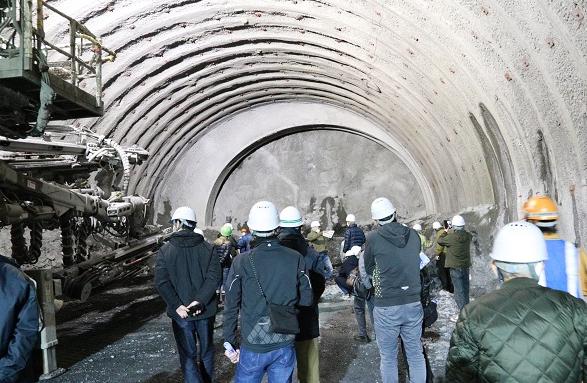

令和4年5月からトンネル掘削が始まり、多くの方に見学に来ていただいております。

小学生、高校生、地元の皆さん(大滝・荒川地区)、建設業界関係者など幅広い方に来ていただき、

大滝トンネル担当として大変うれしく思います。

見学者はもうすぐ1,000人になります。記念すべき1,000人目は誰になるでしょうか。

nishisho.jpg kumagayakogyo.jpg jimoto.jpg
荒川西小学校(4~6年生) 熊谷工業高校土木科1年生 大滝強石地区の皆さん

お問い合わせ

県土整備部 西関東連絡道路建設事務所 建設担当

郵便番号369-1412 埼玉県秩父郡皆野町大字皆野2511番地1

ファックス:0494-62-5813

より良いウェブサイトにするためにみなさまのご意見をお聞かせください

このページの情報は役に立ちましたか?

このページの情報は見つけやすかったですか?
